快速接通首个临时电源!雷克萨斯项目按下“加速键”

来源:劳动观察 作者:罗菁 发布时间:2025-06-06 13:52

摘要: 国网上海金山供电公司快速接通雷克萨斯项目首个临时电源。

近日,经过17天的努力,国网上海金山供电公司快速接通雷克萨斯项目首个临时电源,为项目主体建设进度,按下“加速键”。


今年4月下旬,丰田汽车公司与上海市政府签署战略合作协议,其独资设立的雷克萨斯纯电动汽车及电池研发生产公司正式落户金山高新区,计划2027年实现首车下线。为保障这一具有全球影响力的项目顺利推进,金山供电公司建立跨前服务机制,提供全过程快速高效的接电服务。


项目落户消息公布后,金山供电公司主动对接区政府规划,了解地上物搬迁、土地出让、周边道路水系调整等前期工作,全力推进地块内电力管线迁改。同时,组建由营销、建设、运检专业人员构成的“经理团队”,通过“容缺受理+线上报装”模式,指导客户通过“网上国网”完成临时用电申请。根据施工规模,团队量身定制了10个电源点、5000千伏安容量的临时用电方案。


4月27日,金山供电公司项目经理金健伟收到“经理团队”给出的首个临电施工图纸后,立刻启动物资协调、现场勘察等施工前期准备。5月15日,项目首个临电开工。施工包含敷设电缆396米,新建排管277米及工井6座,新设环网柜1台。


此外,在临电施工前,金山供电公司还根据政府规划,提前完成了雷克萨斯整体项目地块内9.8公里架空线和6.6公里电缆拆迁工作。


未来,金山供电公司将密切对接金山区政府和客户,倒排节点,做好剩余9个临电的快速接电工作,同时,加强与营服中心沟通,做好变电站建设属地化管理工作。

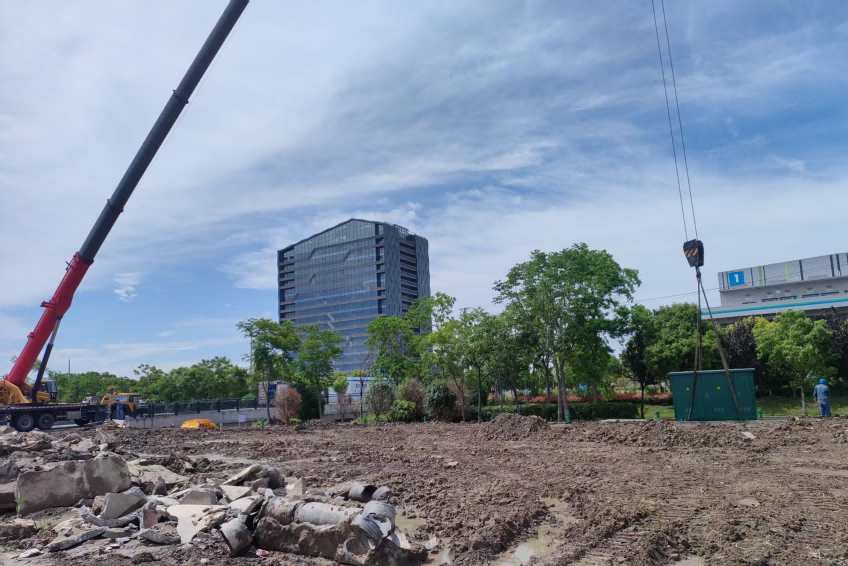

头图为项目施工现场。国网上海电力提供


通讯员:蒋维捷
责任编辑:王迪
