12月28日,位于临港新片区书院镇的220千伏茅家(综合)输变电工程正式投运送电。至此,“十四五”期间临港新片区已投运三座220千伏核心枢纽站,为片区内集成电路、高端装备等重点产业集群筑牢了能源根基。
“十四五”期间,上海临港新片区电网建设按下“加速键”。五年间,国网上海电力在这片热土持续发力,累计完成电网投资达58.6亿元,新建220千伏输变电工程4项,110千伏变电站8座,新增变电容量156万千伏安,容量增长达133%。截至2025年底,临港新片区变电总容量较“十三五”末增长76%,有力支撑新片区从容承接年用电量从29.1亿千瓦时增长至62.3亿千瓦时、最高负荷从72.1万千瓦增长至154.8万千瓦的高速发展需求。
临港电网建设的加速落地,离不开项目集约管理的创新实践。面对片区重点产业激增的电力需求,国网上海电力聚焦业务协同的“4D”项目群管理模式,通过主体、资源、管理、时间四大维度的深度联动,精准破解传统分散管理的效率瓶颈,为工程建设按下“快进键”。在资源集约配置上,项目群建立跨工程动态调配机制,对人力、资金、物资实行统筹调度,对光缆等关键物资实行优先级调配,确保紧急项目供应不脱节;同时精准统筹停电窗口与施工空间,通过合并同类停电作业、共享沉淀池等现场设施,最大限度减少重复作业与资源浪费,大幅提升整体利用效率。
在此模式下,泥城、中芯东方等16项重大工程及用户项目在5年内密集投运,建设周期平均缩短10%,停电总时长累计压缩47天,造价成本节约超千万元。其构建的全链条协同管理体系,不仅精准匹配了临港电力需求的快速增长,也斩获全国电力行业工程建设管理创新成果一等奖,为复杂区域电网集群化建设提供了可复制、可推广的业务协同范本。
不仅如此,国网上海电力更以技术创新为翼,落实“六精四化”理念,聚焦临港电网建设空间受限、工期紧张、通道稀缺等痛点,推出多项国网首创、国内领先的技术装备,填补系列技术空白,为临港电网高质量建设注入核心动力。
新片区用电需求激增,但电力通道资源紧张、老旧铁塔承载力有限,让电网增容改造陷入瓶颈。为此,国网上海电力联合产学研机构深度合作,聚焦间隙型特强钢芯耐热铝合金绞线展开技术攻关,成功实现国内首条500千伏该类型导线的工程应用。
为迎接“十五五”期间蒙电入沪特高压直流、本地光伏和风电“双千万千瓦”等近十年上海最大输电工程,国网上海电力提前开展技术准备,聚焦长距离大容量GIL安装、超长海缆敷设等技术空白区,组织上海地区工程行业顶尖院校、施工企业、装备制造商等技术骨干开展GIL精准对接、安装调试车、智能化拧紧、海底电缆专用敷设装备等专项技术攻关,为工程顺利建设提供有力支撑,同时也为西南水电送出工程做好技术储备。

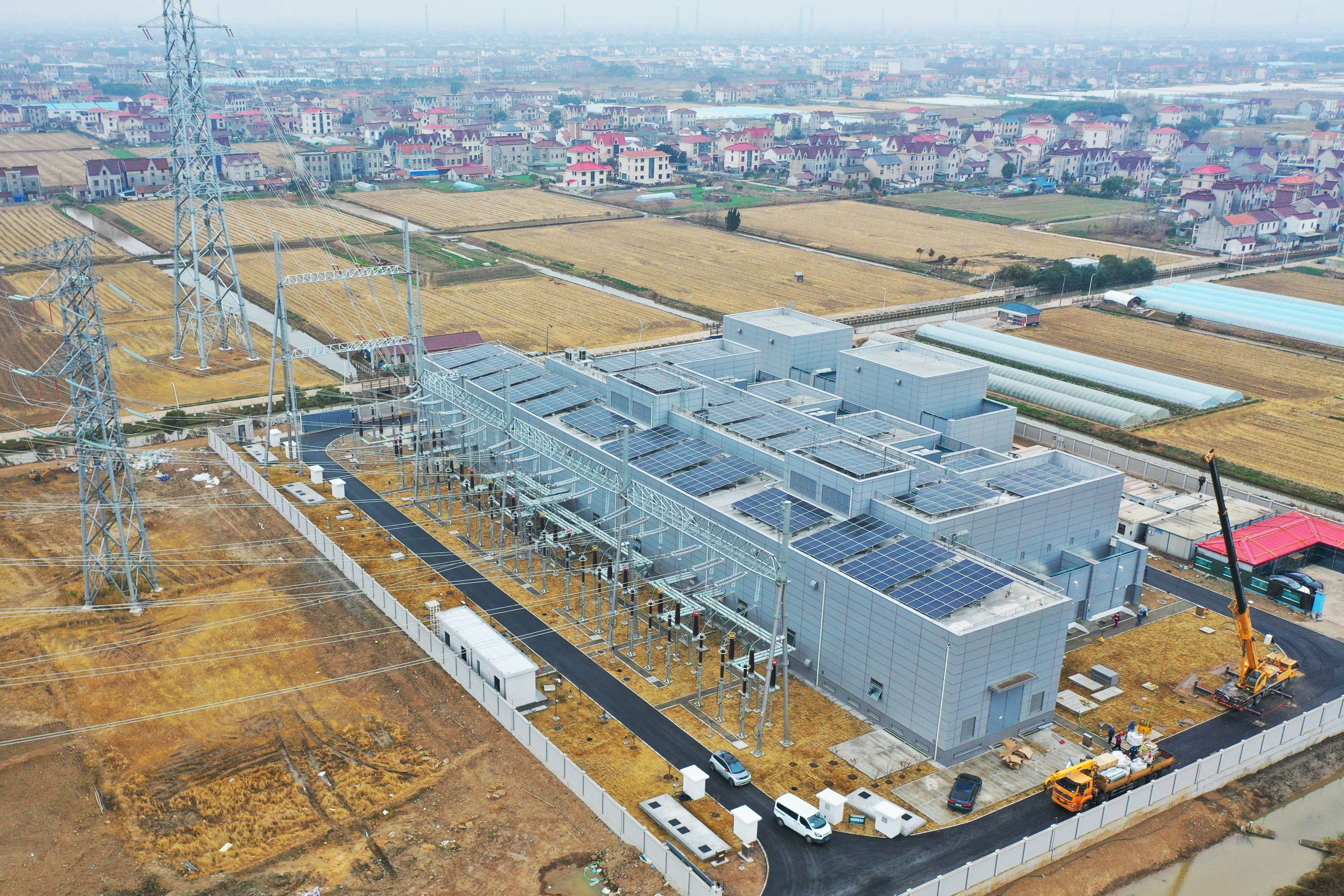

头图为茅家(综合)220千伏输变电工程航拍图。国网上海电力提供
