浦东机场扩建获强劲“电力引擎”!四期(第一路)供电配套工程正式投运

来源:劳动观察 作者:罗菁 发布时间:2026-02-03 18:02

摘要: 该工程是2025年上海市重大工程配套电力项目,建成后将满足机场扩建对外部电源接入的迫切需求。

近日,随着最后一项带负荷实验圆满完成,由国网上海市电力公司负责建设的220千伏浦东机场四期(第一路)供电配套工程顺利投运。该工程是2025年上海市重大工程配套电力项目,建成后将满足机场扩建对外部电源接入的迫切需求,为T3航站楼、智能货站及配套设施建设提供可靠的电力支撑。


浦东机场四期扩建是服务上海“五个中心”建设、放大长三角一体化战略优势的关键工程。而稳定、充足的电力,是所有现代交通枢纽高效运转的“血液”。本次投运的220千伏浦东机场四期(第一路)供电配套工程,就如同为机场扩建装上了一颗强大的“心脏”,新设220千伏总降站,三路220千伏电源供电,总供电容量达45万千伏安,足以满足未来超大型航站楼体量和先进智能设施的用电需求,为上海连接全球的航空网络提供了可靠的能源保障。


本期工程涵盖长距离电缆排管敷设、220千伏高压电抗器安装以及户内敞开式设备扩建等多个关键环节,其中工程新建电缆线路路径长度约12.4千米,路径复杂,穿越多个重要地块。“既要保障工程进度,也要兼顾生态保护和周边发展,每一步都得反复推敲。”国网上海市电力公司营销服务中心客户经理介绍道。面对挑战,公司创新采用了像“搭积木”一样的预制装配式排管工艺,这种方式省去了现场管材铺设与墙身混凝土浇筑时间,不仅将现场施工时间缩短了近一半,还大幅减少了扬尘和噪音,实现了高效与环保的平衡。


此外,在居民区附近施工时,项目团队特意使用静音设备并安排夜间错峰作业,最大限度减少对市民生活的影响。同时,项目聚焦建设全过程管控,开展精准政治监督,紧盯业扩报装关键环节,以硬核监督保障项目如期送电、落地见效。


据悉,该工程还首次在对侧为用户线路配置高压电抗器,通过严格把控设备安装精度、接线工艺及试验参数,有效解决了长电缆线路可能带来的电压不稳的技术难题,确保了未来机场电网的长期安全稳定运行。

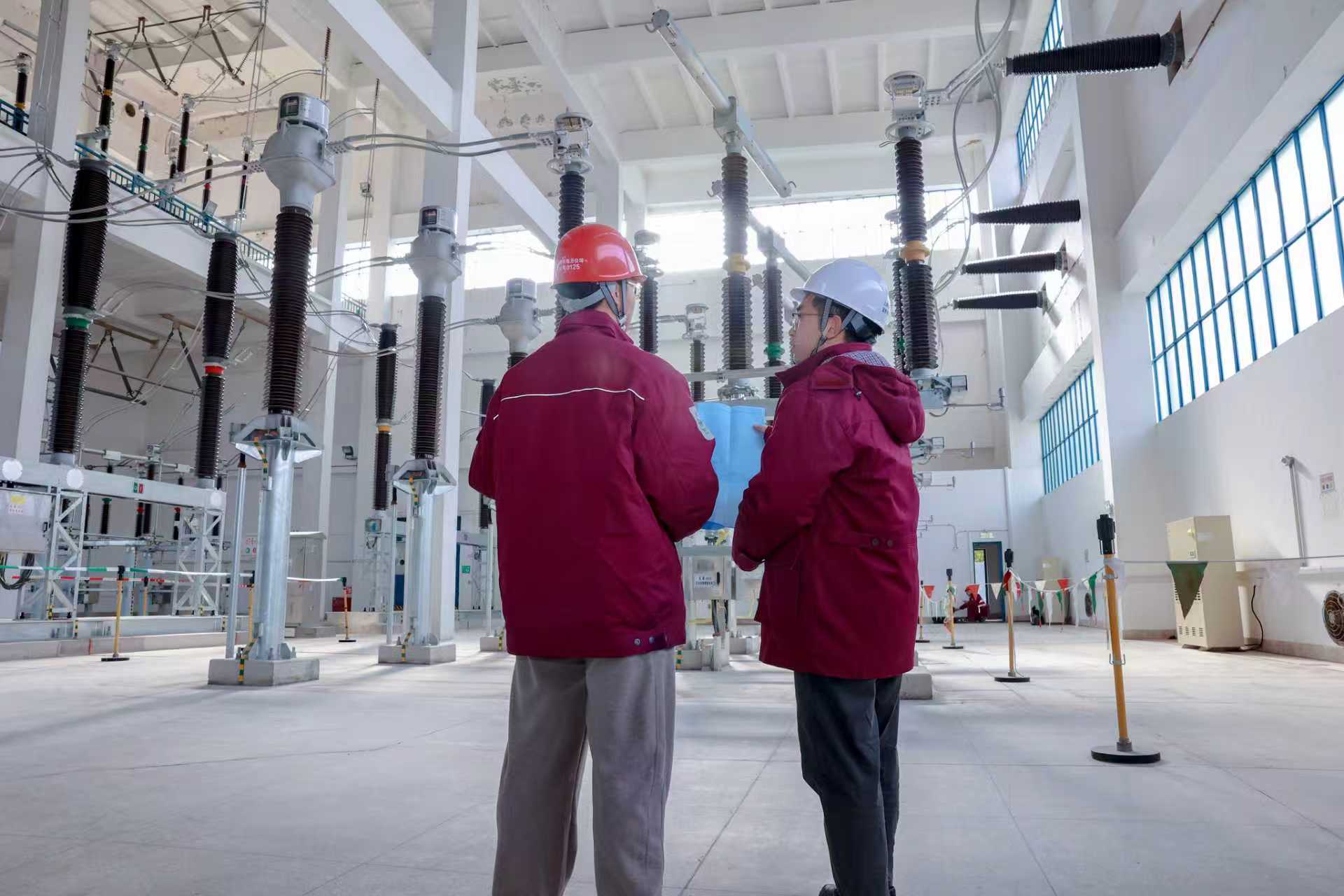

头图为国网上海建设咨询公司员工在现场对照图纸核对设备安装条件。国网上海电力提供
